目前在美国,越来越多的人工智能科技公司在全国范围内寻找电力供应商,以至于美国的公共事业公司拟定了份等待名单,同时也限制了美国人工智能的发展。

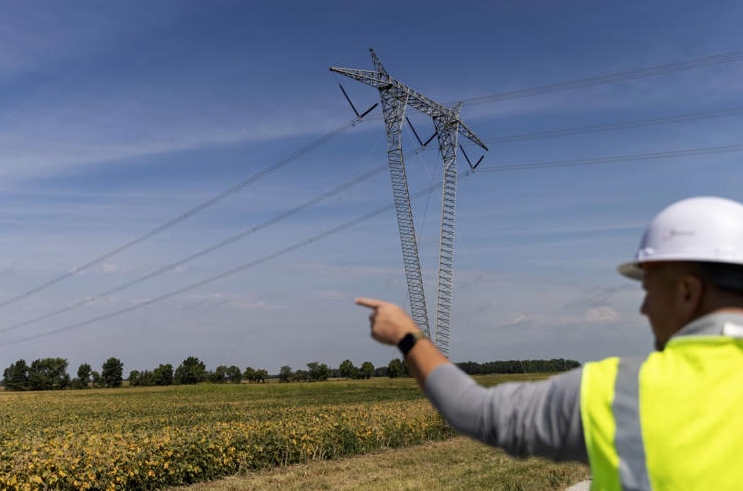

来自华尔街日报的内容显示,在美国的许多地方,高压电线已经没有空间了,它们的连接点被人工智能数据中心、新工厂或电动汽车充电基础设施锁定。
AI公司正在疯狂追逐锁定可用电力
科技行业正在从一个市场到另一个市场,寻找能够提供稳定电力的所有资源,甚至包括学校和医院,他们的耗电量高达1千兆瓦,大约相当于旧金山的耗电量。有时,用电的请求规模还是这个数字的四到五倍。
由此导致的问你题是,电力供应变得非常拥挤,一些潜在的数据中心客户被告知,他们不得不等到下一个十年才能获得他们所寻求的电力。
在盐湖城,电力公司已经暂停了这些电力大户的用电请求,导致从事数据中心的企业处于停业或半停业的状态。
在加利福尼亚州圣克拉拉,硅谷电力公司已经停止接受额外数据中心的电力服务请求。一家科技公司SVP表示,它面临着输电和发电方面的限制,要到2030年代初才能解决。
在世界上最大的数据中心市场弗吉尼亚州,Dominion Energy表示,尽管该公用事业公司每年增加约15个数据中心,但在新的输电线路完工之前,它正在暂时对一些新的数据中心进行电力配给。
日益加剧的痛苦也引发了关于如何支付潜在的数十亿美元电网升级费用的争论。
在俄亥俄州中部,中西部最大的输电线路将在2028年耗尽输电能力。拥有该线路的美国电力公司(American Electric Power)提出了一项新的、更高的数据中心和加密货币矿工电价,希望这些公司一次性签订10年购电合同,并支付定金,这使得这些公司犹豫不决。
俄亥俄州AEP总裁兼首席运营官Marc Reiter表示:“实现这一目标所需的基础设施数量巨大,我们需要确定性。”
对电力的渴望
人工智能是科技公司快速增长的支出来源,这些公司表示,他们正处于互联网以来最大的繁荣时期,会对国家安全和经济产生深远的影响。但是,在ChatGPT等生成式人工智能平台上进行搜索所消耗的能量至少是谷歌搜索的10倍。根据电力研究所的数据,
华尔街日报预测,到2030年,这些数据中心可能会使用多达9%的美国电力。
根据《通胀削减法案》的税收政策优惠,电力公司要优先向运输、供热和重工业提供更多电力。而人工智能的出现是本世纪电力行业首次出现有意义的需求增长。也给电力公司带来了新的压力。
例如,凤凰城已成为一个关键的数据中心市场,并正处于制造业的繁荣之中。公用事业亚利桑那州公共服务公司计划在未来十年内建设800英里的新输电线路并进行升级,因为其现有的输电能力将在2030年前被“消耗”。
输电限制是许多公用事业公司标记的第一个关键点,因为这些升级可能需要几年时间,但有人呼吁增加发电量。高盛估计,到2030年,将需要约47吉瓦的新发电能力来支持美国数据中心电力需求的增长。
惠誉评级的分析师表示,鉴于该行业对未来需求的统计方式不一致,公用事业公司也有高估数据中心需求和过度建设的风险。
三个纽约的电力
在俄亥俄州的中心地带,美国电力公司的765千伏大容量输电系统为新数据中心提供了可靠的电力骨干。到2028年,该地区的用电量将大约翻一番,AEP可以容纳。
2028年后,AEP表示,它有三个纽约市的数据中心要求连接到电网,但无法辨别哪些是认真的客户,或者只是在多个市场购物时看起来很松散。一年多前,它停止了数据中心的新服务请求。
AEP的Reiter表示,长期合同和更高的利率将保护房主和其他企业等客户,以防科技公司稍后离开。
各种各样的公司都在反对这个想法。
俄亥俄州制造商协会希望对传输限制进行研究,并反对AEP请求,因为这将避免通常的费率制定过程,包括深入研究提供新服务的成本。
谷歌在监管文件中辩称,它已在俄亥俄州中部的数据中心投资了67亿美元,并希望州监管机构调查管理增长的最佳方式,在正式的利率案件中处理任何利率变化。谷歌和其他科技公司都是数据中心联盟贸易组织的成员,该组织建议最低承诺期为八年,低于AEP长达十年的要求。
与此同时,俄亥俄州消费者法律顾问认为,住宅客户“不应被迫补贴公用事业投资,以容纳数十亿美元和万亿美元公司运营的数据中心。”
为科技和电力公司提供咨询的PA咨询集团的Akshat Kasliwal表示,AEP的难题是,它需要投资于传输,以增加更多的数据中心。但如果它收取更高的费用来弥补这一成本,数据中心可能会在钱花完后去其他地方,让其他客户来承担。
照付不议合同
其他公用事业公司也在寻找保护客户免受数据中心后来决定不需要的昂贵电网投资的方法。
Xcel Energy在其多州系统中的峰值需求约为22吉瓦,但新数据中心的需求约为6.7吉瓦,主要集中在科罗拉多州和明尼苏达州。高管们表示,该系统将需要输电升级和新的发电方式,以及对所有客户公平的方式。
首席财务官Brian Van Abel在8月份的电话财报会议上表示,该公司将考虑“外卖”合同等事项,这些合同要求数据中心支付最低电量,无论使用多少电量。
亚利桑那州公共服务局通过告诉新的大客户,它对账单设定了最低门槛,以支付所需投资的成本,来测试项目的严肃性。
APS总裁Ted Geisler表示:“一些客户可能会回避这些承诺,这对我们来说是一个很好的指标,表明他们可能还没有像其他人那样承诺。”
房地产服务公司仲量联行的董事总经理Andy Cvengros表示,面对来自所有人的投机性电力需求,无论是拥有输电线路沿线土地的农民还是私募股权投资者,公用事业公司都变得越来越明智。请求并不总是有租户支持的可靠项目。
Cvengros表示:“24个月前还不存在的公司现在要求100兆瓦的电力。”。“真正的需求是什么?”
